Účel stavby
V r. 2004 byla uvedena do provozu stavba Zásobení Blatenska pitnou vodou, která umožnila dodávku pitné vody z VSJČ pro celou tuto oblast. Součástí stavby měl být původně zemní vodojem na lesním pozemku nad Sedlicí. Vodojem nebyl realizován, protože nedošlo k dohodě s vlastníkem pozemku . Absence vodojemu způsobovala problémy při čerpání vody přes převýšení terénu u Sedlice. Zároveň toto provizorní uspořádání neumožňovalo realizaci nového páteřního řadu směr Mirotice ani napojení samotné Sedlice.
Bylo proto rozhodnuto postavit vodojem na jiném místě, na pozemku jiného vlastníka u okraje lesa blíže k Sedlici. Vzhledem k výškovým poměrům, s ohledem na budoucí přivaděč do Mirotic a zásobování Sedlice bylo nutno řešit vodojem jako věžový. Protože akce úzce souvisela s původní stavbou Zásobení Blatenska pitnou vodou, byla rovněž zařazena do dotačního povodňového programu MZe ČR.
Popis stavby

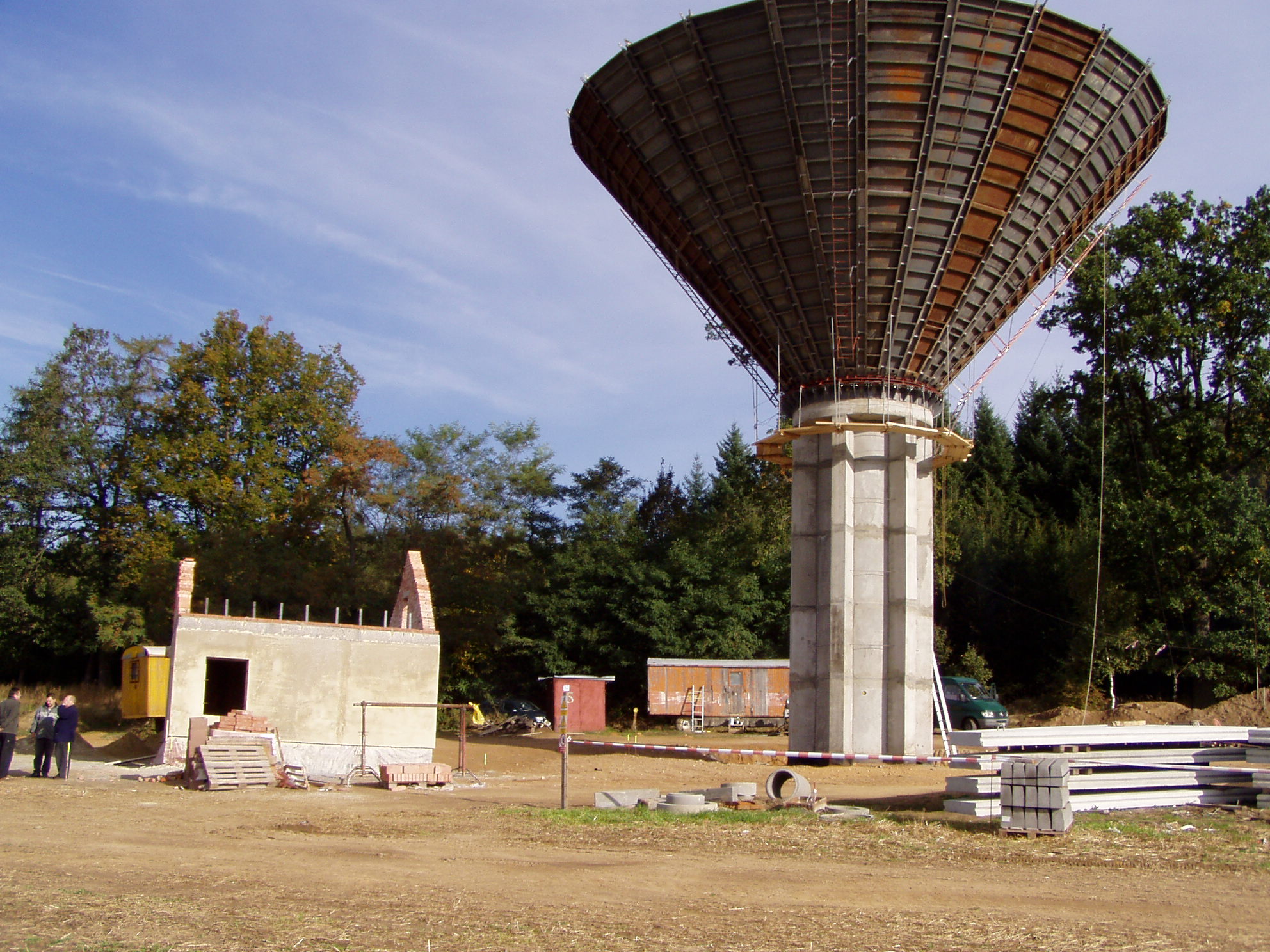

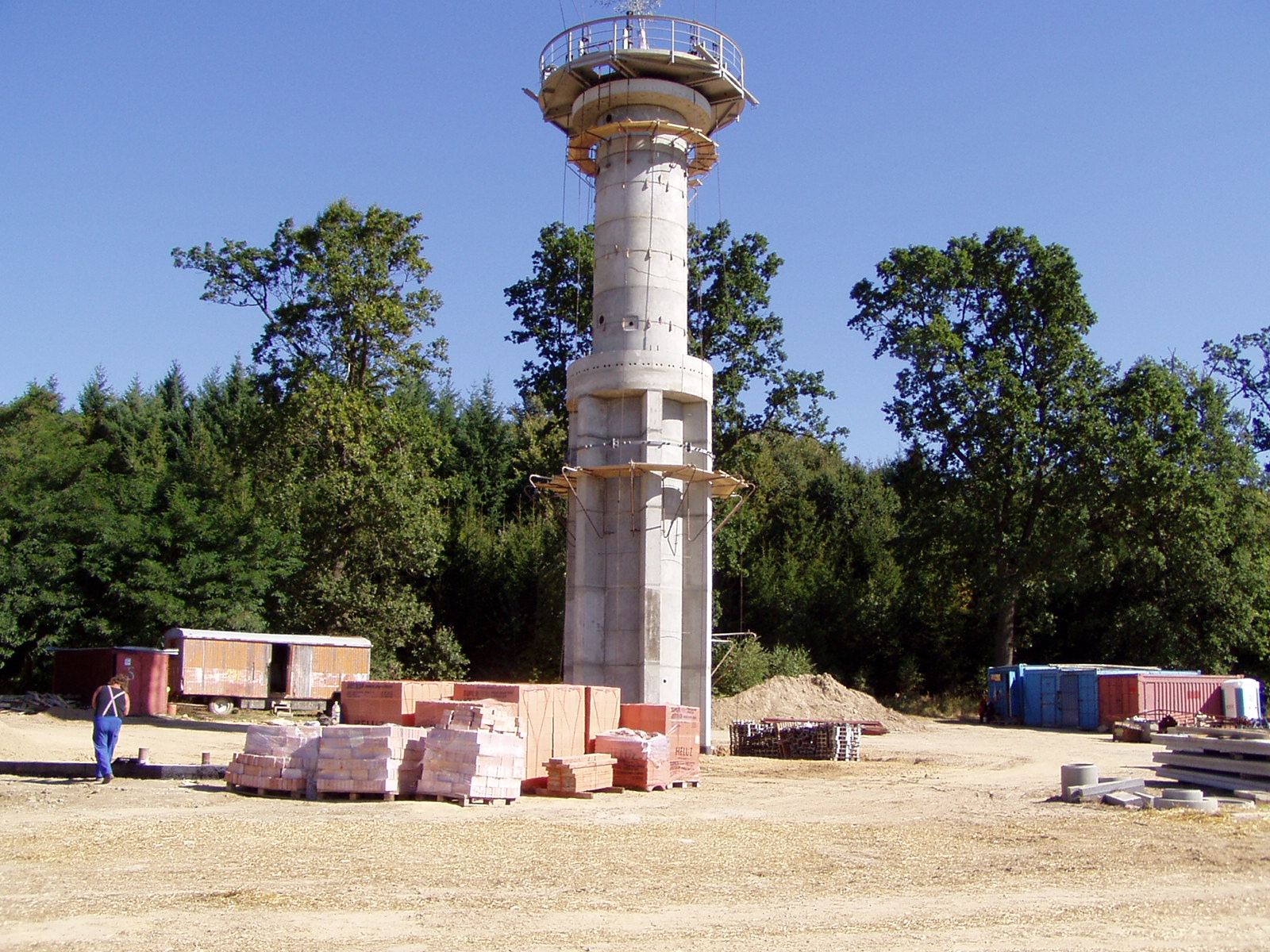

Hlavním objektem stavby je věžový vodojem, který byl navržen ze železobetonu. Vodojem se skládá ze dříku válcového tvaru a z nádrže v podobě kužele. Kapacita vodojemu je 500 m3. Subdodavatelem vodojemu byla Teplotechna Ostrava a.s., divize betonové stavby.
Stavba zahrnovala tyto stavební objekty a provozní soubory:
stavební objekt,provoz.soubor | kapacita | cena |
---|---|---|
Stavební část | ||
Věžový vodojem | 500 m3 | 14,5 mil.Kč |
napojovací řady do/z vodojemu, DN 300 mm, tvárná litina | 244 + 239 m | 2,0 mil.Kč |
zásobní řad pro Sedlici, lPE 160 mm | 227 m | 0,5 mil.Kč |
odpad z vodojemu PVC 315 mm | 462 m | 1,7 mil.Kč |
domek měření | 1,5 mil.Kč | |
ostatní objekty – propoj. šachta, přípojka NN, komunikace | 3,5 mil.Kč | |
celkem stavební část | 23,6 mil.Kč | |
Technologická část | ||
ASŘ + elektro v domku měření | 0,3 mil.Kč | |
CELKEM STAVBA | 23,9 mil.Kč |
Vodojem byl napojen přívodním a zásobovacím řadem na výtlak do VDJ Dubina v propojovací šachtě . Po zprovoznění vodojemu se část původního výtlaku z čerpací stanice Drhovle do vodojemu Dubina stala gravitačním – zásobním řadem. U propojovací šachty byl napojen nový zásobní řad na rozvodnou síť Sedlice.
Údaje o stavbě
Název stavby: | Zásobení Blatenska – vodojem Sedlice |
---|---|
Místo stavby: | katastrální území Sedlicee |
Objednatel: | Jihočeský vodárenský svaz |
Kraj: | Jihočeský |
Okres: | Strakonice |
Charakter stavby: | novostavba |
Zpracovatel PSP: | Aquatis Brno a.s. |
Zhotovitel: | Hochtief VSB Praha, divize 1 Č. Budějovice |
Dozor stavby: | Vak JČ a.s. Č. Budějovice, divize služeb |
Realizace stavby: | 07/2004 – 01/2005 |
Celkové náklady stavby: | 25,5 mil. Kč z toho stavební část a technologická část: 23,9 mil.Kč ostatní náklady: 1,6 mil.Kč |
Objekty stavby: | viz rozpis výše |
---|---|
Kapacity: | vodojem 500 m3 |
Poskytnutá dotace
Poskytovatel dotace: | Ministerstvo zemědělství ČR, Praha - Těšnov |
---|---|
Dotační titul: | Program 229 810 - odstranění následků povodní 2002 |
Výše dotace: | 17,3 mil. Kč, tj. 68 % celkových nákladů, 72 % nákladů stavební a technologické části stavby |
Průběh přípravy a realizace
Příprava stavby byla zahájena v souvislosti s přípravou stavby Zásobení Blatenska pitnou vodou , poté, co bylo zřejmé, že se nepodaří realizovat původně navrhovaný zemní vodojem .Dokumentaci pro územní řízení, stavební povolení i zadávací řízení zpracovával Aquatis Brno a.s. Stavba jako nezbytný doplněk již realizovaného vodovodu byla zařazena do dotačního programu MZe ČR – pomoc při odstranění následků povodně r. 2002. Rozhodnutí o přidělení dotace bylo vydáno v říjnu r. 2004.
Stavba byla zadána na základě výběrového řízení firmě Hochtief VSB Praha, divize 1 Č.Budějovice .
mlouva o dílo byla podepsána v květnu r.2004, práce byly zahájeny v červenci 2004. Stavba byla ukončena v lednu 2005, kolaudace stavby byla vydána v březnu 2005.
Provoz

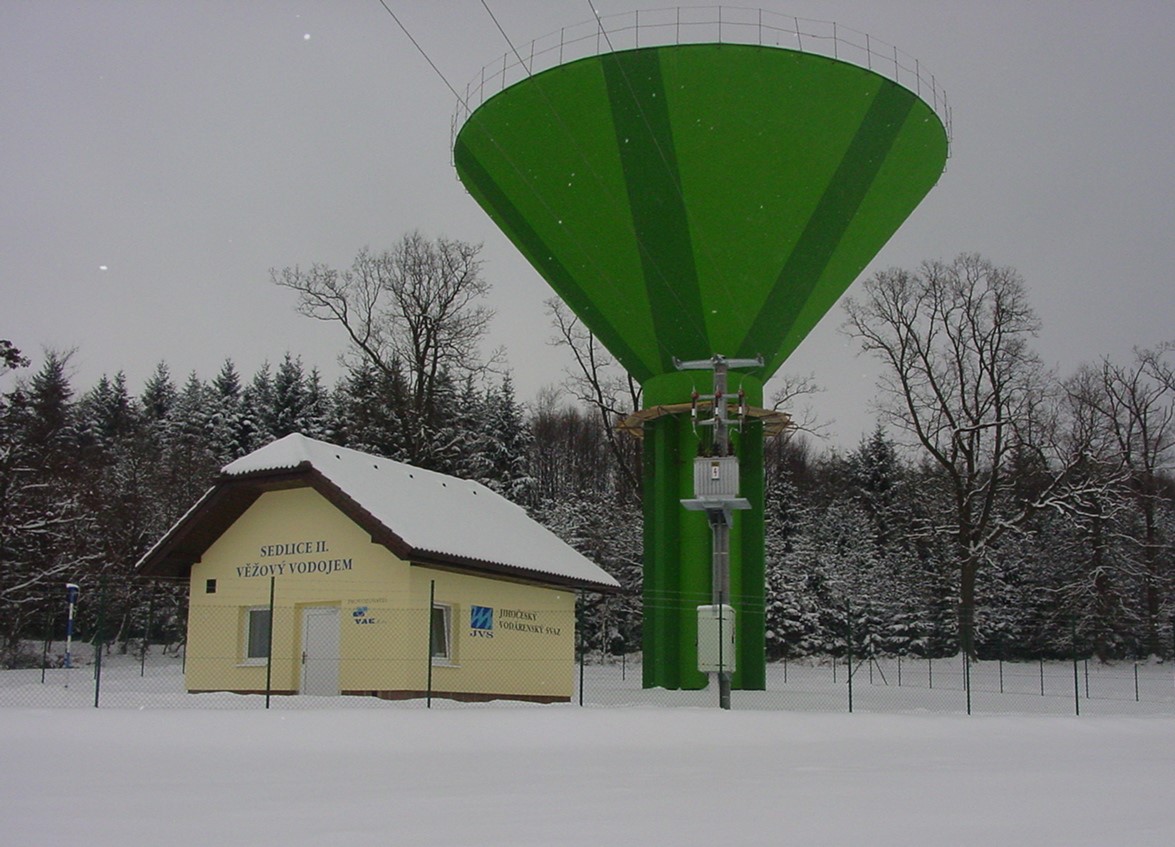

Vodojem slouží hlavně jako ovládací prvek pro čerpání vody z čerpací stanice Drhovle . Po uvedení stavby do provozu byl na vodojem napojen městys Sedlice. V r. 2014 začal vodojem sloužit i pro zásobování severního Písecka, režim provozu byl proto změněn.
Zásoba vody ve vodojemu ( 500 m3 ) je pro provoz všech navazujících zařízení nedostačující. Perspektivně je nutno počítat s definitivním řešením v podobě výstavby velkého zemního vodojemu na lesním pozemku. Výstavbu vodojemu dosud znemožňuje nesouhlas vlastníka pozemku.
