Účel stavby
V r. 2014 byla do provozu uvedena první část dálkového řadu pro severní Písecko- řad Sedlice – Mirotice. Příprava další navazující etapy plynule pokračovala. Na základě jednání s obcemi a dle jejich požadavků bylo rozhodnuto realizovat II. etapu stavby : řad Mirotice – Čimelice. Město Mirovice nepožadovalo napojení na VSJČ, k realizaci poslední části řadu proto dosud ( tj. do konce r. 2019 ) nedošlo. Pro Čimelice a Rakovice platí, že s plánovanou výstavbou D4 hrozí ztráta vody v místních zdrojích v okolí dálnice. Po dokončení D4 lze předpokládat v okolí komunikace územní rozvoj. Realizace tohoto vodovodu je tak vlastně podmíněnou investicí pro stavbu dálnice D4 v průchodu těchto obcí.
JVS usiloval o získání dotace z prostředků MZe ČR obdobně, jako u první etapy.
Popis stavby
Zásobování obcí bylo realizováno novým dálkovým řadem, připojeným na I.etapu stavby – dálkový řad, který končil u VDJ Mirotice. Součástí stavby byl nový vodojem pro Čimelice a Rakovice a nový přívod z vodojemu do Čimelic pro napojení na stávající vodovod.
Stavba obsahuje tyto objekty a provozní soubory:
stavební objekt,provoz.soubor | kapacita | profil řadu | cena stav.a technol. části |
---|---|---|---|
Řady | |||
Přívodní řad Mirotice - VDJ Čimelice | 6 095 m | 200 mm | 22,7 mil.Kč |
Přívodní řad VDJ Čimelice-Rakovice-Čimelice | 1 975 m | 150 mm | 4,7 mil.Kč |
celkem řady | 8 070 m | 27,4 mil.Kč | |

Vodojem Čimelice | |||
Vodojem Čimelice vlastní objekt 2 x 100 m3 | 200 m3 | 4,2 mil.Kč | |
Odpad z VDJ | 143 m | 200 mm | 0,4 mil.Kč |
Příjezdová komunikace | 668 m | 1,4 mil.Kč | |
Přípojka NN | 1132 m | 0,4 mil.Kč | |
Ostatní ( oplocení atd ) | 0,2 mil.Kč | ||
celkem vodojem | 6,6 mil.Kč | ||
celkem stavební část | 33,9 mil.Kč | ||
Provozní soubory | |||

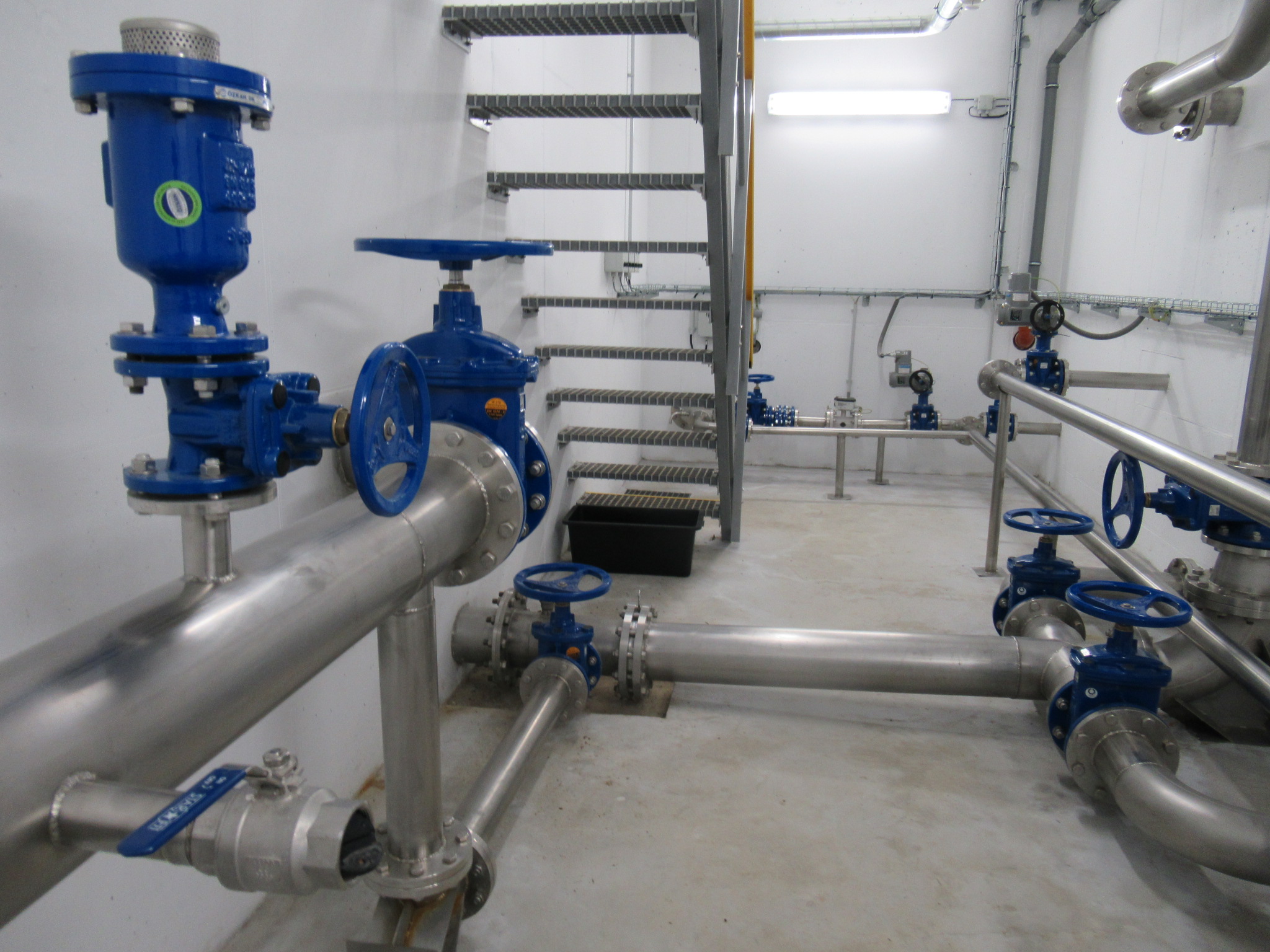

VDJ Čimelice - trubní vybavení | 1,2 mil.Kč | ||
VDJ Čimelice- elektro | 0,5 mil.Kč | ||
Filtrace vzduchu | 0,2 mil.Kč | ||
Telemetrie | 0,2 mil.Kč | ||
celkem technologie | 2,1 mil.Kč | ||
celkem náklady stavební a technologické části | 35,2 mil.Kč | ||
pozemky - komunikace, VDJ | 0,5 mil.Kč | ||
služebnosti - řady | 0,8 mil.Kč | ||
celkem pozemky | 1,3 mil.Kč | ||
CELKEM STAVBA | 36,5 mil.Kč |
Údaje o stavbě
Název stavby: | Zásobení severního Písecka, II. Etapa – Čimelice |
---|---|
Místo stavby: | katastrální území Mirotice, Boudy, Čimelice, Rakovice |
Objednatel: | Jihočeský vodárenský svaz |
Kraj: | Jihočeský |
Okres: | Písek |
Charakter stavby: | novostavba |
Zpracovatel PSP: | Aquatis a.s. Brno (dříve Pöyry) |
Zhotovitel: | Hochtief CZ Praha, a.s. |
Dozor stavby: | VRV a.s. Praha |
Realizace stavby: | 04/2016 – 05/2017 |
Celkové náklady stavby: | 42,2 mil. Kč z toho stavební část a technologická část: 35,2 mil. Kč ostatní náklady: 7,0 mil. Kč |
Hlavní stavební objekt: | vodovodní řady, celková délka délka 8 070 m, DN 200, 150 mm |
---|---|
Další objekty: | VDJ Čimelice – viz rozpis objektů |
Kapacity: | počet zásobených obyvatel: Čimelice 956, Rakovice (napojeno 2020) 222 obyv. |
Poskytnutá dotace
Poskytovatel dotace: | Ministerstvo zemědělství ČR, Praha - Těšnov Jihočeský kraj – účelová dotace |
---|---|
Dotační titul: | Podpora výstavby a technického zhodnocení infrastruktury vodovodů pro veřejnou potřebu ( MZe ČR ) Jihočeský kraj – účelová dotace |
Výše dotace: | z prostředků MZe ČR: 20,2 mil. Kč, z prostředků JČ kraje: 3,4 mil.Kč, tj. celkem 48 % celkových nákladů, 57 % nákladů stavební a technologické části stavby |
Průběh přípravy a realizace

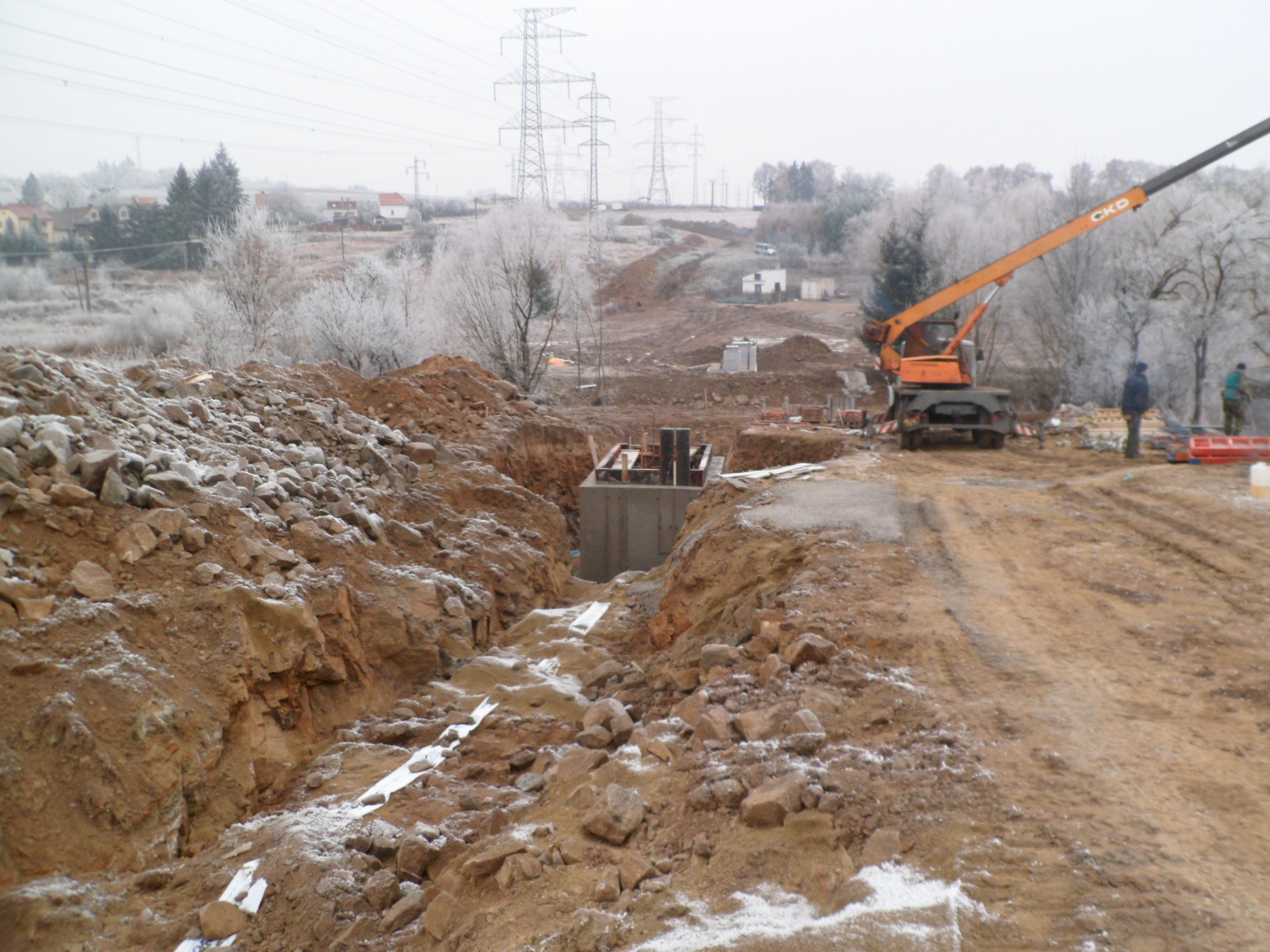

Příprava stavby navázala na realizaci I.etapy do Mirotic. Projektantem stavby byla firma Aquatis Brno ( přetransformovaná z firmy Pöyry Environment, které projektovala I.etapu ). Stavební povolení bylo vydáno v květnu 2012. Žádost o přidělení dotace zaslal JVS na MZe ČR v červnu r. 2015. Zadávací řízení bylo ukončeno v listopadu r. 2015, byl vybrán uchazeč Hochtief CZ Praha, a.s. SOD na zhotovitele stavby byla uzavřena v prosinci 2015. Správcem stavby se stal VRV Praha, a.s.
V březnu 2016 obdržel JVS rozhodnutí o přidělení dotace od MZe ČR . V srpnu 2016 byla uzavřena smlouva o finanční podpoře s Jihočeským krajem.
Stavba byla zahájena v dubnu r. 2016, realizace byla ukončena v květnu r. 2017. Kolaudace stavby proběhla v září r. 2017.
Provoz
Po zahájení provozu bylo nutno vyřešit zvýšenou hodnotu PH, způsobenou vyluhováním vnitřního cementového povrchu potrubí, obdobně, jako u dalších nových vodovodů. Zároveň bylo nutno nastavit nátok na nový vodojem Čimelice, nátok do šachty pro stávající vodovod Čimelice u úpravny vody a upravit nátok na vodojem Mirotice.
Po zprovoznění vodovodního přivaděče byla úpravna vody Čimelice z běžného provozu odstavena, bude používána pouze v případě havárie přívodu z VSJČ.
V r. 2020 se na vodovod napojila obec Rakovice.
Provoz vodovodu ovlivňuje malý průtok, řad je dimenzován na napojení dalších lokalit, zejména Mirovic. K napojení dosud nedošlo. K řešení celé oblasti bude nutno v budoucnu přistoupit v souvislosti s předpokládanou výstavbou dálnice D4 a navazujícím územním rozvojem.
Přívodní řad je na napojení dalších lokalit připraven.
